12月8日,随着zui后一个走板牵引到位,白鹤滩~江苏±800千伏特高压直流输电线路工程四川段岷江大跨越顺利贯通,这也为工程按期建成投产奠定了坚实基础。
岷江大跨越是白江工程控制性工程之一,由公司负责施工。该段跨越长度近2000米,是目前西南地区水电东输跨度zui大的线路跨越,跨越区域包含航道、居民区等,跨越施工正值大雾天气,现场能见度低,地形地貌复杂、施工难度大。

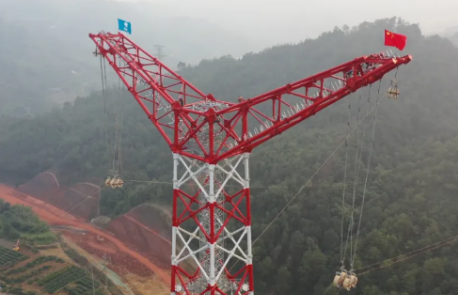

岷江大跨越区段设有N0998、N0999、N1000、N1001共 4 基铁塔,使用4分裂特强钢芯铝合金绞线进行连接,以“耐-直-直-耐”的跨越方式,耐张段长 2459米,跨越档距分别为420米、1619米、420米。其中N0999、N1000号塔为主跨塔,高145.2米,重565吨分别位于岷江左岸的宜宾市屏山镇,右岸的蕨溪镇。
“这次岷江大跨越存在三大难题。一是受雨雾等微气候影响严重;二是跨越段下方航道通航频繁且跨越江心岛有居民区,对跨越施工技术提出更高要求;三是跨越档单根导线重量超过7吨,较常规导线单位长度重量更重。”项目经理李少华介绍。
为确保安全有序完成岷江大跨越施工任务,项目部利用远程监控和“四不两直”现场督查等方式,对现场进行安全质量全方位管控。在作业前严格落实施工工器具安全,严禁受力工器具“带病”运行,仔细核查高空作业所需的攀爬自锁器、速差自控器等安全措施,认真核对施工方案,确保现场受力工器具选型、牵引机设定牵引力等与方案一致。
施工现场采用基建安全管控,所有作业经安全开发,并完成站班会,强化风险管控措施落实,同时利用布控球,实时传输现场施工情况,及时纠正并制止现场不安全行为;针对跨越航道架线,做好航道警戒方案,放线期间派遣警戒船负责水上警戒。
据悉,白鹤滩~江苏特高压工程是四川省第五条水电外送通道,是我国“西电东送”战略的重点工程,也是促进国家能源结构调整和节能减排的重大清洁能源项目。
